Etapas de Construção

A ideia original era construir um aerogerador para gerar energia elétrica, mas, para isso, seria preciso, antes, construir um sistema de captação e medição do vento, com a finalidade de avaliar o potencial eólico do IFSC - Câmpus Chapecó.

As seguintes etapas serão as etapas de construção desse sistema:

05 de maio

Nesse dia, foi realizada a conversa inicial sobre como seria feito o protótipo.

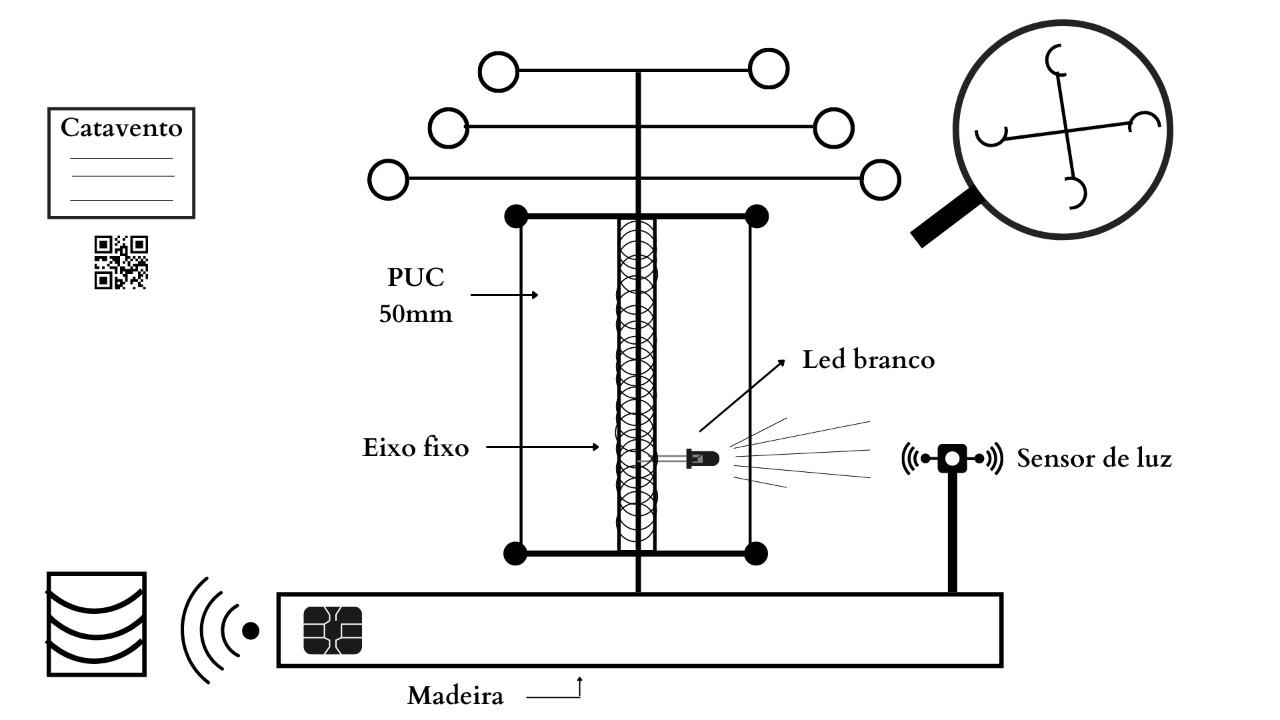

Foi elaborado o seguinte esboço:

Pesquisa

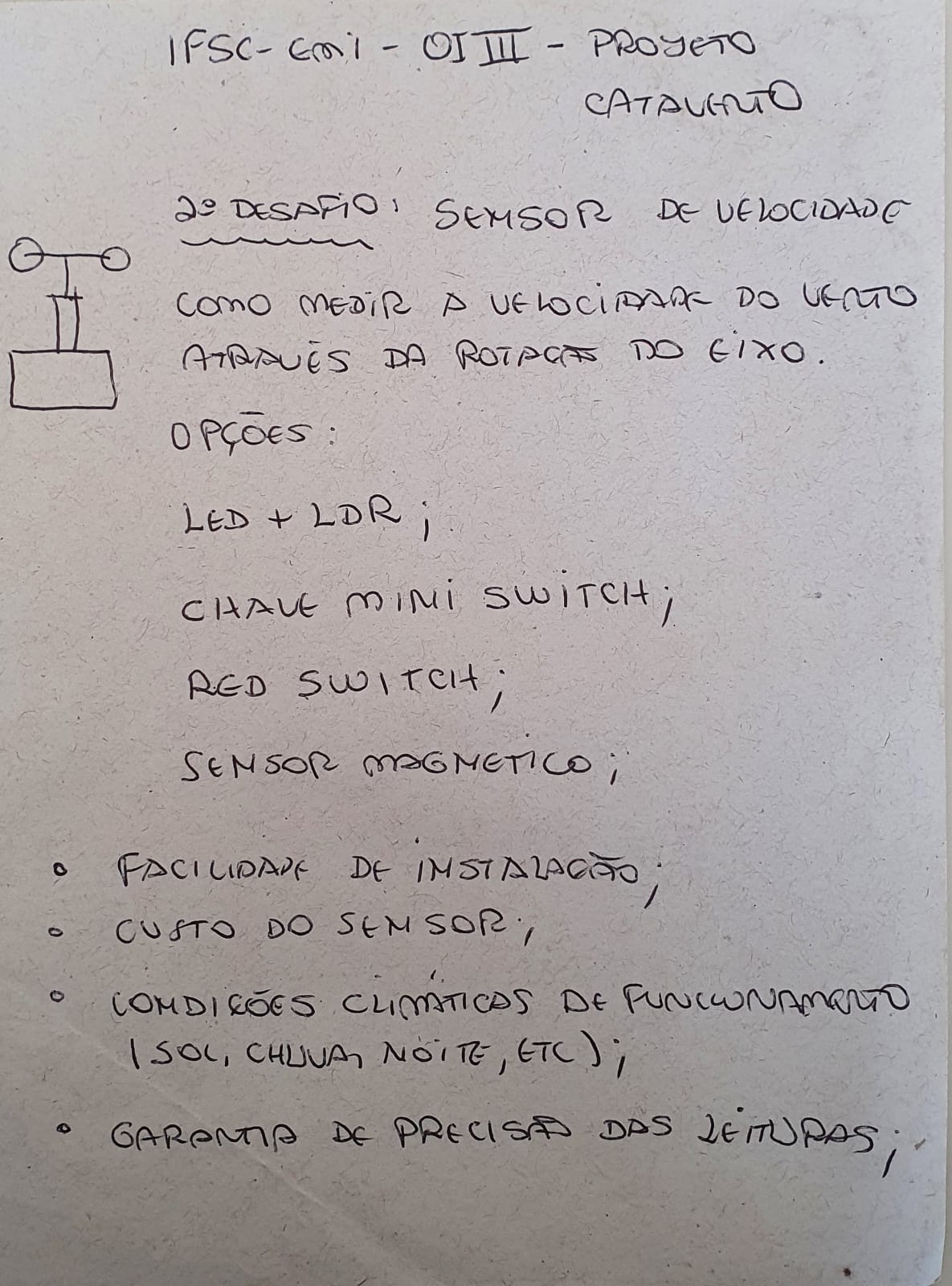

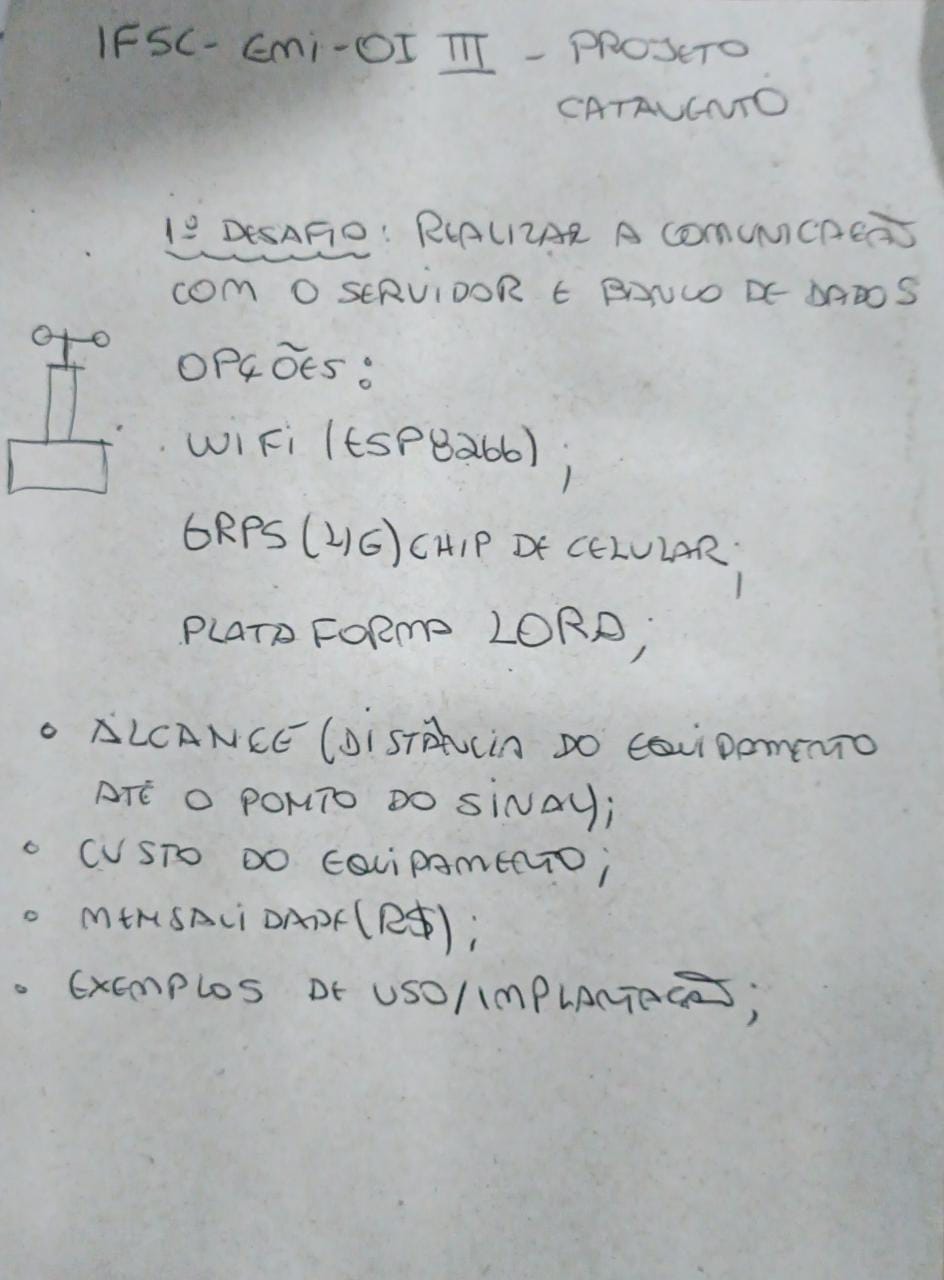

Antes da montagem do protótipo, foi realizada uma pesquisa para descobrir qual a melhor tecnologia para realizar a comunicação com o servidor e o banco de dados, qual o melhor sensor de velocidade e como medir a velocidade do vento através da rotação do eixo.

12 de maio

Nesse dia foi realizada a montagem do protótipo.

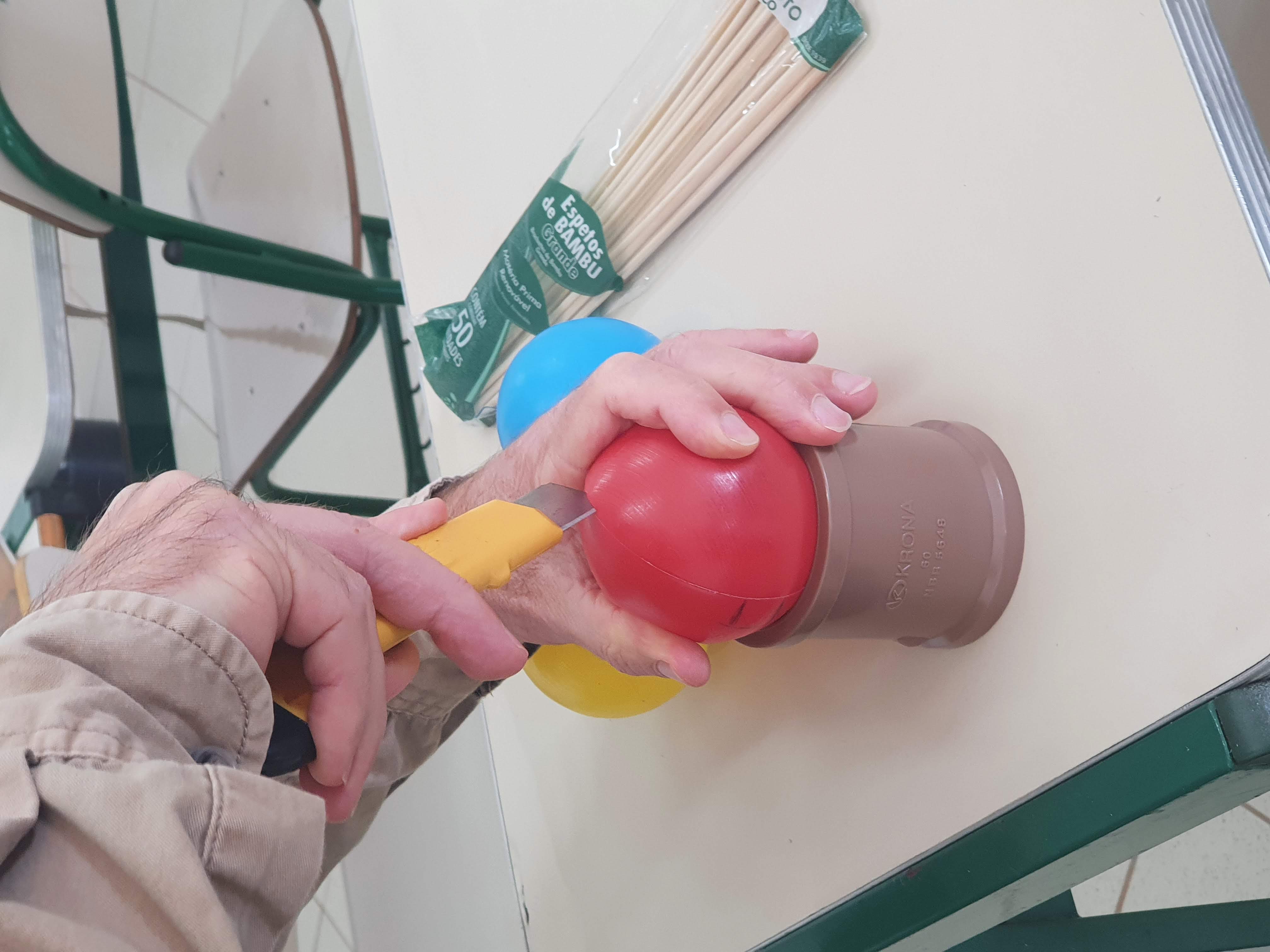

Cortando as bolinhas.

Medindo a altura para
furar o cano.

Furando o cano.

Testando o Sensor Magnético
Reed Switch.

Palitos colocados.

Colocando as bolinhas.

Depois do sensor e do imã instalados,
o protótipo ficou pronto.

Depois do protótipo pronto, ele foi testado:

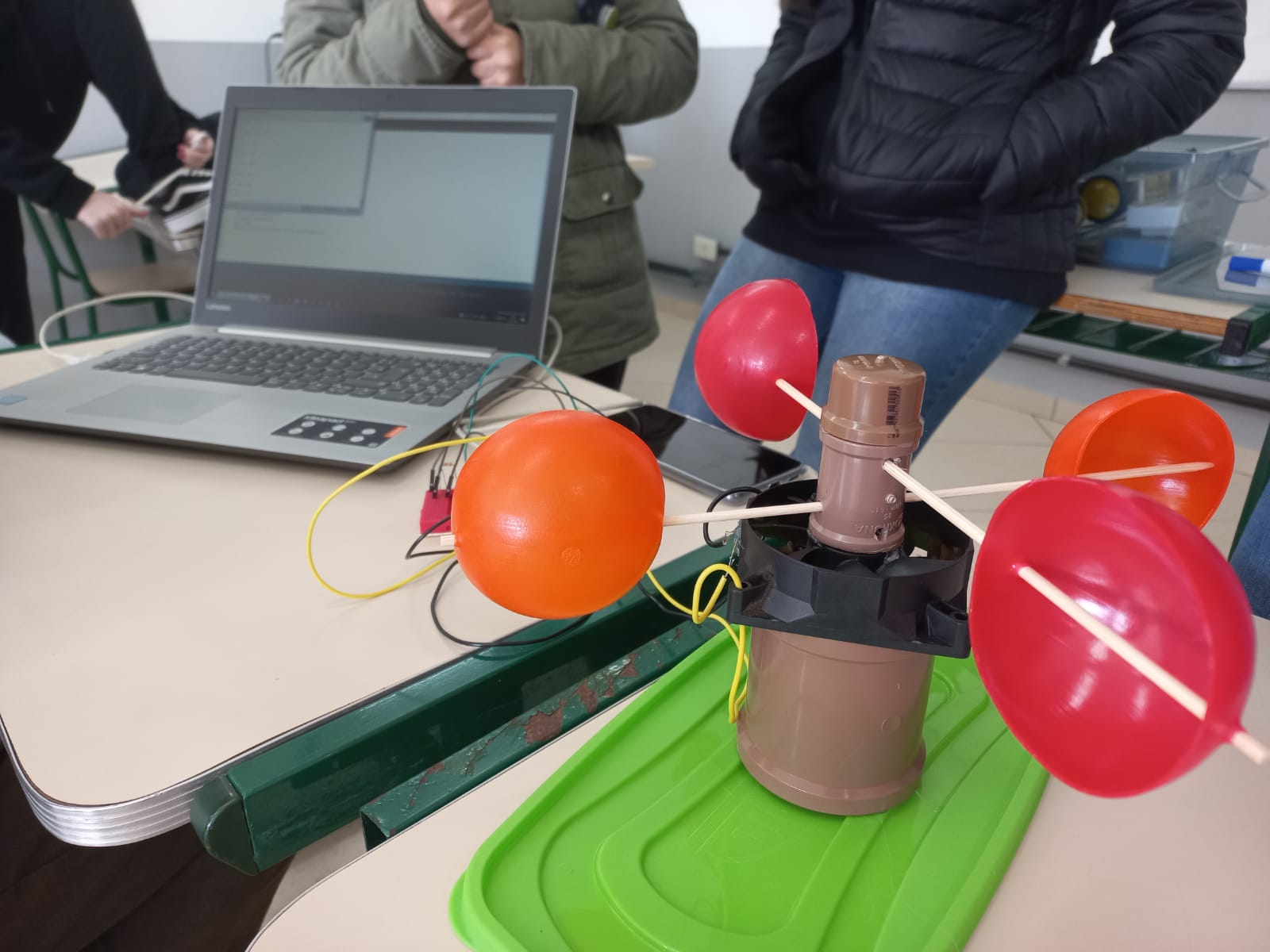

19 de maio

Nesse dia foi iniciada a montagem do código e foram feitos os cálculos para encontrar uma fórmula para medir a velocidade do vento através da rotação do eixo do protótipo.

Cálculos para encontrar a fórmula.

02 de junho

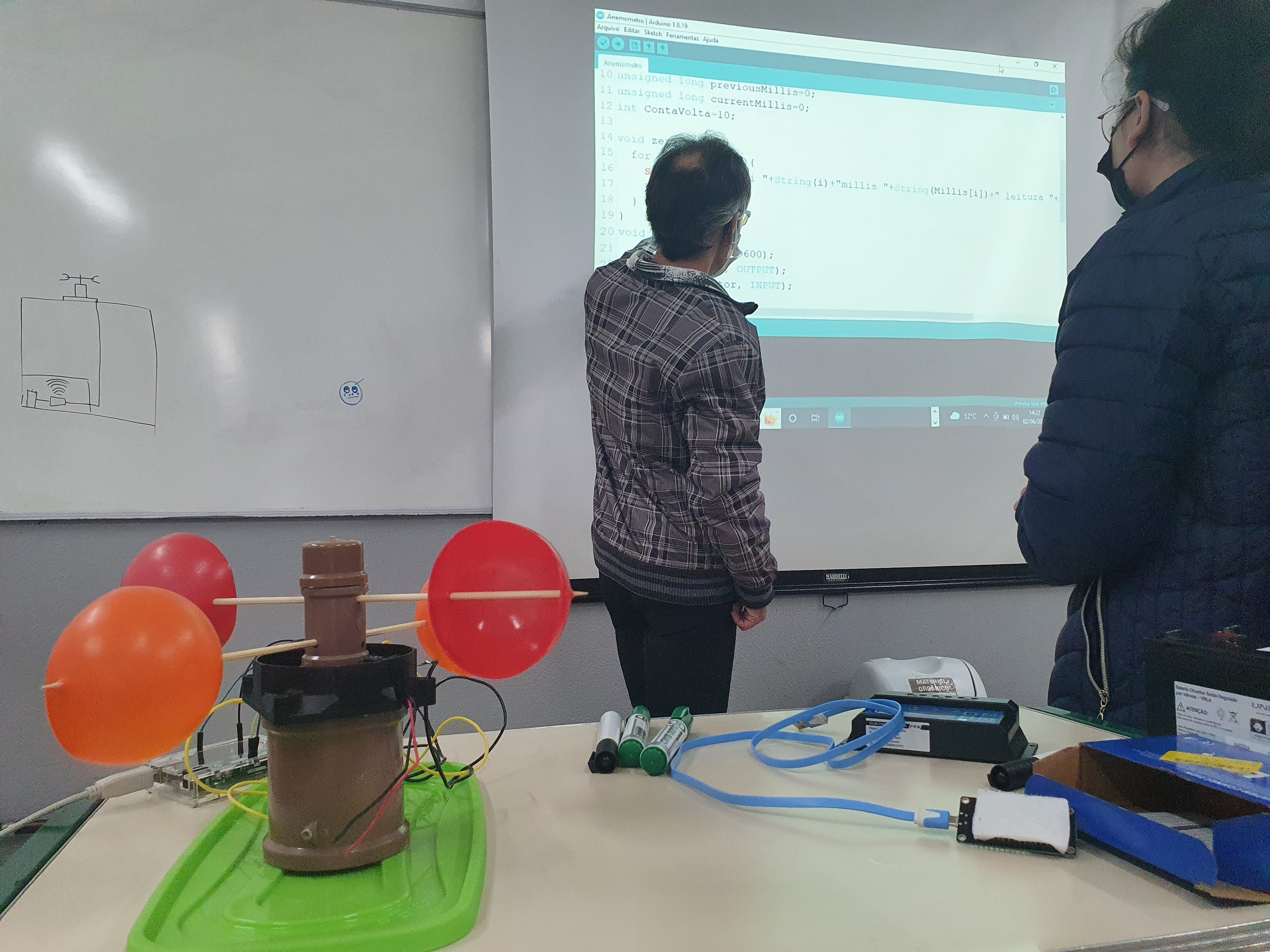

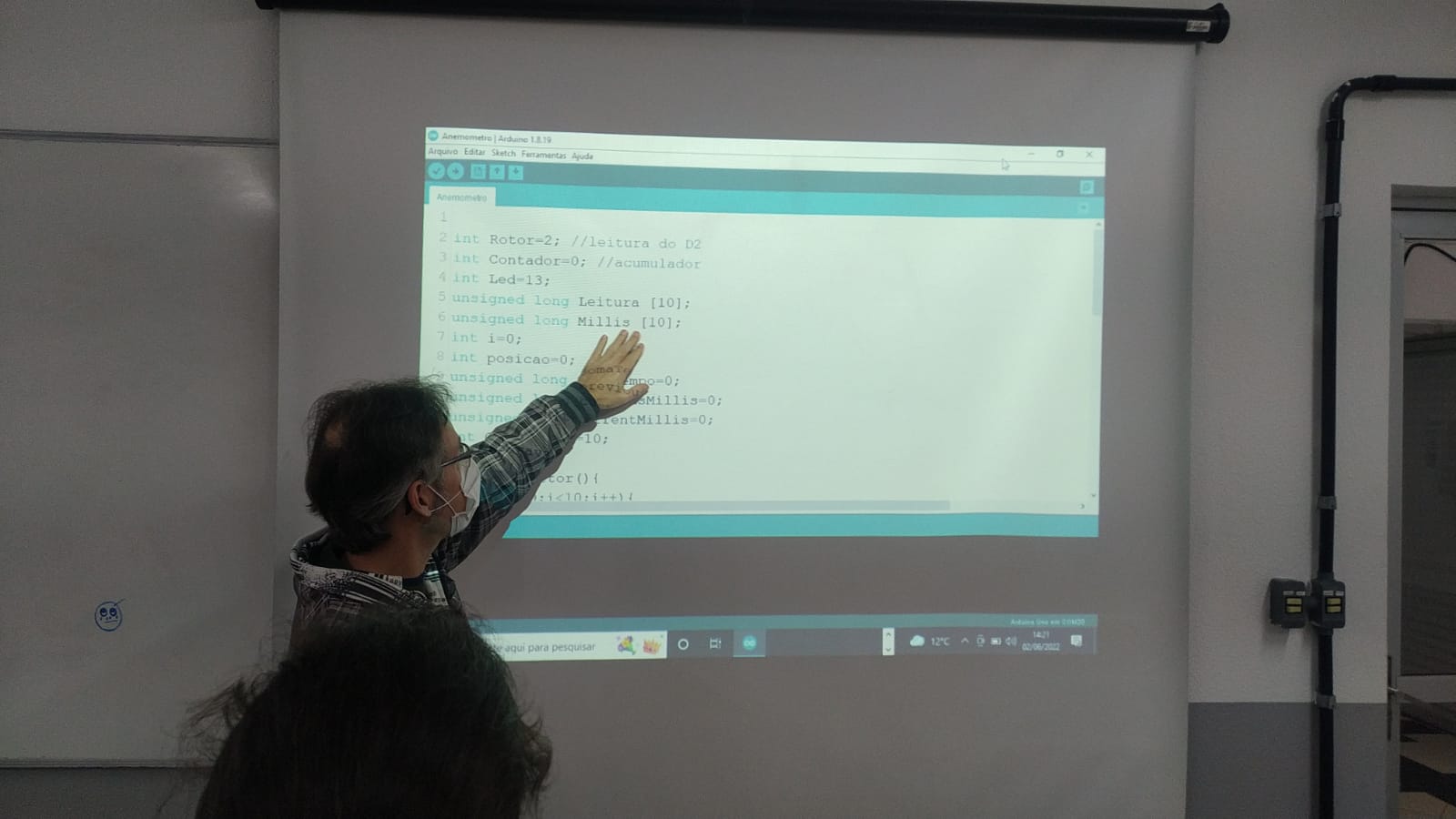

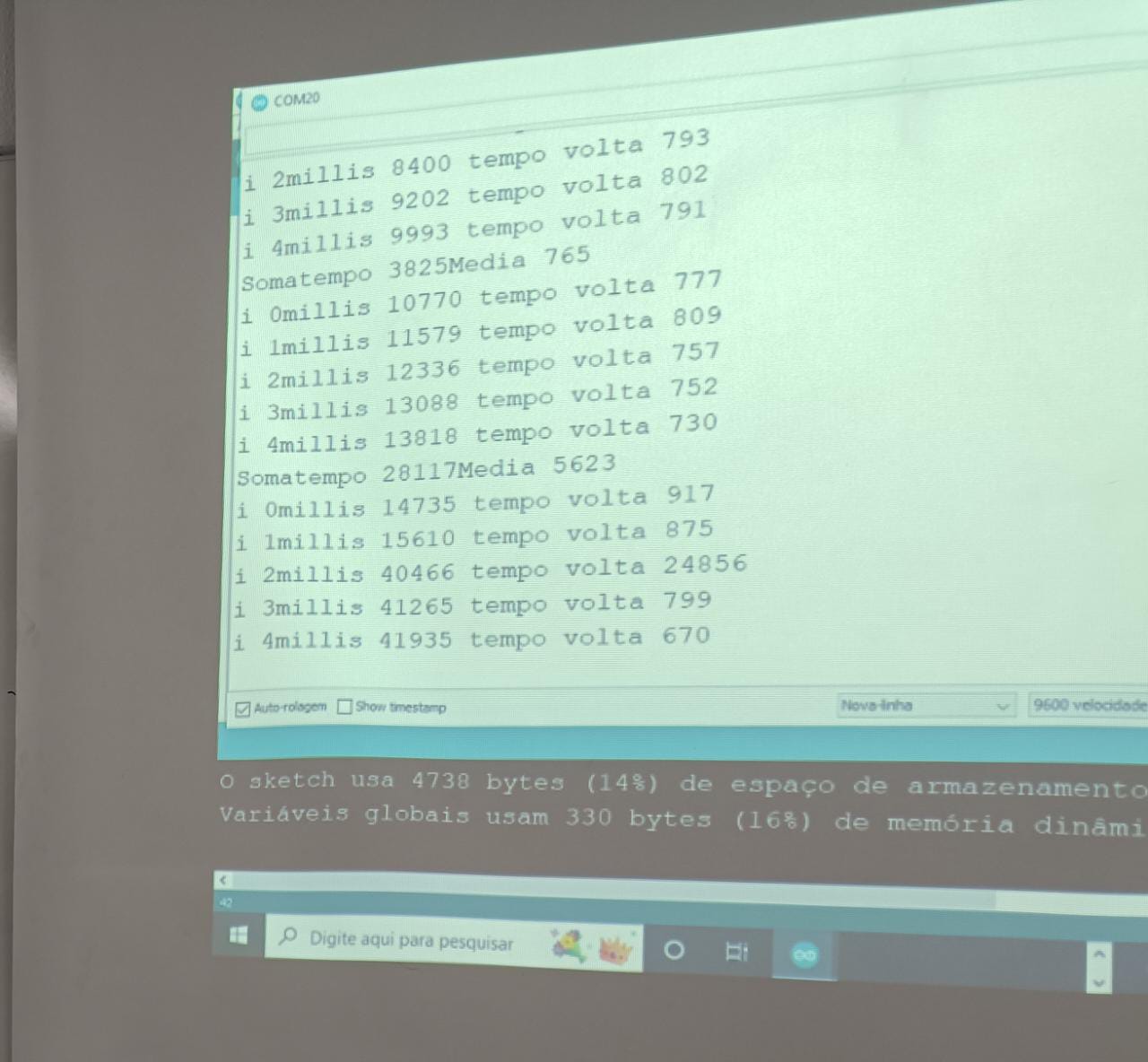

Nesse dia foi dado continuidade à montagem do código: foi preciso descobrir uma forma de calcular a velocidade do vento através da plataforma arduíno. Para isso, foi usado como base quanto tempo leva para o protótipo dar um determinado número de voltas ao redor do próprio eixo.

Depois que a velocidade do vento foi calculada, foi constatado que não seria possível gerar energia elétrica com o potencial eólico do IFSC - Câmpus Chapecó, pois não há vento suficiente e o vento que há é inconstante.
